摘要:2025年6月4日至6日,浙江衢江抽水蓄能有限公司組織在常州液壓召開了國網新源浙江衢江抽水蓄能電站尾水事故閘門液壓式啟閉機的出廠驗收會,順利完成了此批設備的驗收。
01 驗收概況
驗收小組由參會單位組成,分別是浙江衢江抽水蓄能有限公司、中國電建集團華東勘測設計研究院有限公司、中國水利水電第五工程局有限公司、浙江新華工程咨詢有限公司及常州液壓成套設備廠有限公司的單位代表。
與會代表聽取了液壓式啟閉機制造單位常州液壓和監造單位對衢江抽水蓄能電站尾水事故閘門液壓式啟閉機的制造及監造情況介紹,對制造過程的相關資料進行了認真查閱。

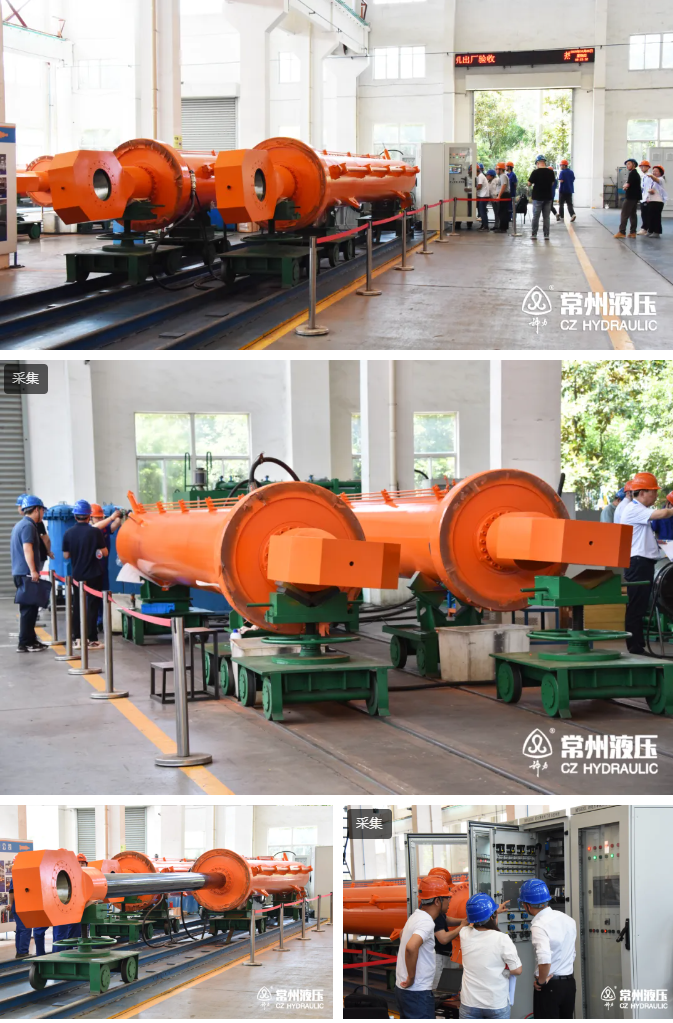

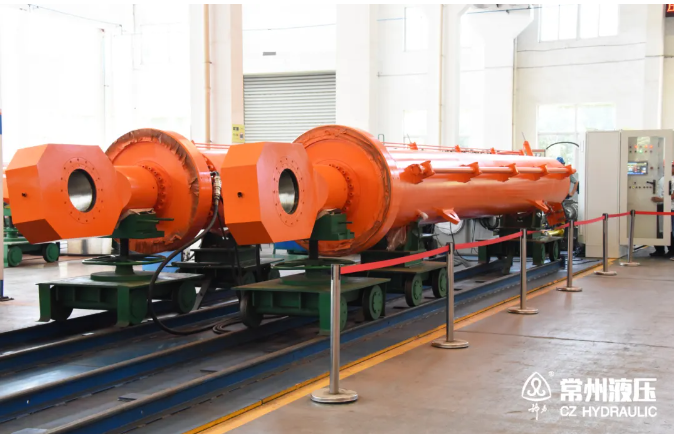

▲國網新源浙江衢江抽水蓄能電站尾水事故閘門液壓啟閉機
國網新源浙江衢江抽蓄液壓式啟閉機均符合抽蓄電站高水頭工況設計,配套集成機械式自鎖裝置,為閘門提供機械支撐,確保其在無液壓動力或檢修時的長期穩定鎖定與安全。驗收組對液壓式啟閉機機電液聯調試驗進行了現場見證,試驗內容包括外觀檢查、手動/自動運行、保護功能試驗、下滑復位、尺寸檢查等十余項檢測,試驗過程無異常情況。
最終驗收組確認,本次所有試驗項目和試驗結果均符合驗收大綱要求,相關單位提交的資料齊全,滿足設計文件及規范要求,同意出廠。
02 項目概況
▲國網新源浙江衢江抽蓄三維透視圖 圖片來源于網絡 侵刪
國網新源浙江衢江抽水蓄能電站位于浙江衢州衢江區黃壇口鄉境內,為一等大(1)型工程,大壩最大壩高分別為114.5米、98米。電站安裝4臺30萬千瓦可逆式水泵水輪發電機組,總裝機容量為120萬千瓦,年發電量12億千瓦時。該工程建成后,以500千伏線路接入浙江電網,主要承擔華東電網的調峰、填谷、調頻、調相及緊急事故備用等任務,將極大優化華東電網結構,有效緩解浙江電網調峰壓力,提高電網系統安全性和供電質量。
